Thi công mặt đường bê tông nhựa đòi hỏi tính chính xác cực cao. Kỹ thuật đầm nén quyết định 80% độ bền công trình. Nếu làm sai, mặt đường nhanh chóng hằn lún bánh xe. Đường sẽ xuất hiện ổ gà và nứt vỡ chỉ sau thời gian ngắn đưa vào khai thác.
Quy trình lu lèn bê tông nhựa nóng đạt chuẩn bao gồm 3 giai đoạn: lu sơ bộ bằng lu bánh thép (130 – 140 độ C), lu tái nén bằng lu bánh lốp để đạt độ chặt K (110 – 130 độ C) và lu hoàn thiện xóa vết lu (90 – 105 độ C). Công tác lu lèn phải tuân thủ đúng TCVN 8819:2011 để đảm bảo tuổi thọ mặt đường.

Thực trạng & Phân tích kỹ thuật lu lèn mặt đường nhựa
Lu lèn là khâu cuối cùng hoàn thiện kết cấu mặt đường. Khâu này chuyển đổi hỗn hợp xốp thành khối bê tông chặt khép kín.
Đặc điểm công trình & Khảo sát hiện trạng
Bề mặt móng đường trước khi rải nhựa cần sạch sẽ. Nền đường phải khô ráo và đạt độ bằng phẳng. Lớp nhũ tương dính bám cần phân hốt hoàn toàn.

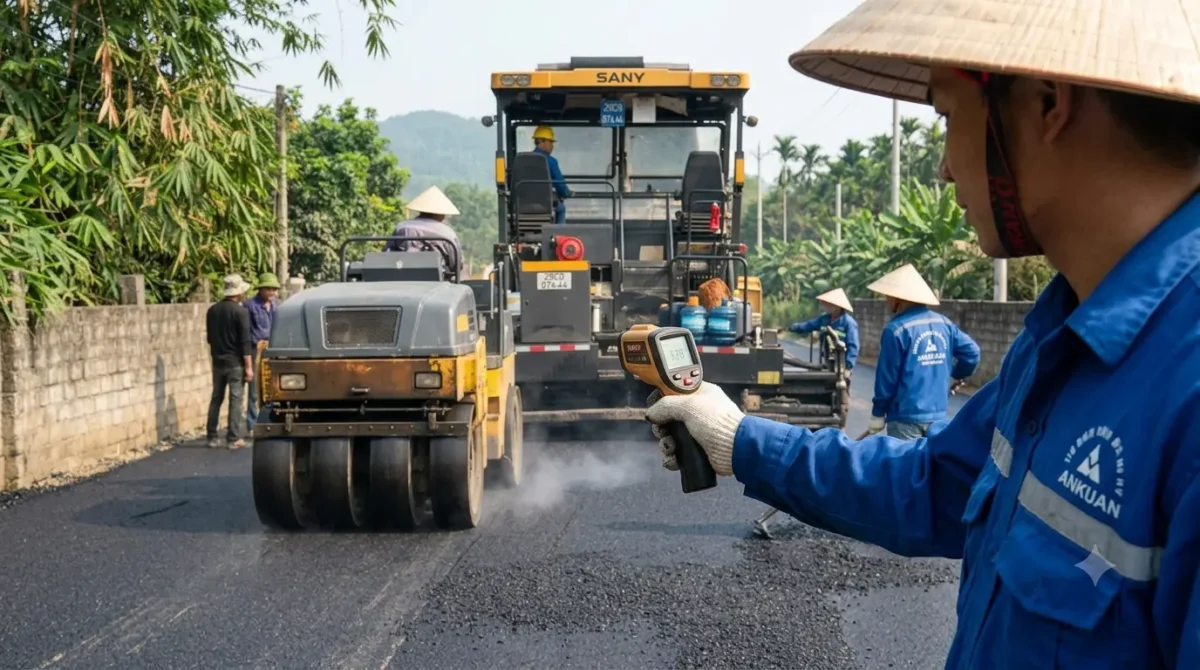

Nếu nền còn ẩm, hơi nước sẽ bốc lên. Hiện tượng này gây rỗ mặt và phồng rộp bê tông nhựa. Do đó, kỹ sư cần đo nhiệt độ môi trường. Không thi công khi nhiệt độ dưới 15 độ C hoặc trời mưa.
Yêu cầu kỹ thuật cốt lõi cần đáp ứng
Mục tiêu lu lèn là đạt độ chặt K95 hoặc K98. Độ bằng phẳng phải thỏa mãn chỉ số IRI tiêu chuẩn.
Hỗn hợp bê tông nhựa nóng phải kín khít. Bề mặt không được xuất hiện vết nứt dồn xô. Các đường lu phải đè lên nhau từ 20 đến 30 cm.
Bảng định mức vật tư & Thông số lu lèn tiêu chuẩn
Công tác chuẩn bị máy móc phải căn cứ theo khối lượng trạm trộn. Việc tính toán hệ số lu lèn giúp xác định chiều dày rải bê tông nhựa chính xác.
| Giai đoạn lu | Loại máy lu sử dụng | Tải trọng máy | Nhiệt độ lu lèn (°C) | Vận tốc lu (km/h) | Số lượt lu (lượt/điểm) |
| Lu sơ bộ (Giai đoạn 1) | Lu bánh thép tĩnh/rung | 6 – 8 Tấn | 130 – 140 | 1.5 – 2.0 | 2 – 4 lượt |
| Lu tái nén (Giai đoạn 2) | Lu bánh lốp tự hành | 16 – 25 Tấn | 110 – 130 | 2.5 – 3.5 | 8 – 12 lượt |
| Lu hoàn thiện (Giai đoạn 3) | Lu bánh thép nhẵn | 8 – 10 Tấn | 90 – 105 | 3.0 – 5.0 | 2 – 4 lượt |
Bảng thông số trên đảm bảo hỗn hợp đầm chặt liên tục. Việc duy trì vận tốc chậm giúp mặt đường không bị biến dạng. Nhiệt độ lu sơ bộ không được thấp hơn 120 độ C. Nếu nhiệt độ hạ quá nhanh, chất lượng đầm nén sẽ giảm.
Xem thêm về kỹ thuật chuẩn bị nền móng tại thi công mặt đường bê tông nhựa nóng để đảm bảo liên kết kết cấu.

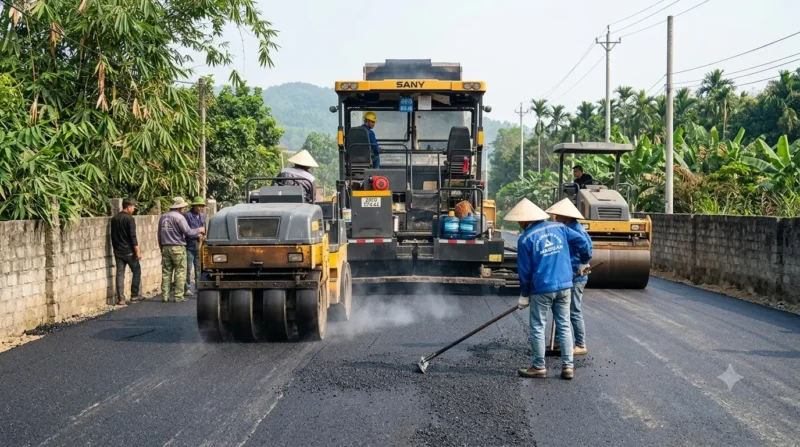

Quy trình thi công lu lèn bê tông nhựa nóng từng bước
Thực hiện đúng sơ đồ lu lèn giúp nâng cao hiệu suất công việc. Mỗi giai đoạn đòi hỏi thao tác chính xác của công nhân lái máy.
Bước 1: Chuẩn bị bề mặt & Xử lý nền hạ
Tưới lớp nhũ tương dính bám tiêu chuẩn từ 0.3 đến 0.5 kg/m2. Bề mặt móng phải quét sạch bụi bẩn.
Tiến hành rải thử nghiệm đoạn đường dài 50 mét. Mục đích là xác định hệ số rải rải xốp. Thông thường hệ số rải dao động từ 1.20 đến 1.35.
[Khảo sát nền hạ] ➔ [Tưới nhũ tương dính bám] ➔ [Rải hỗn hợp] ➔ [Lu sơ bộ] ➔ [Lu tái nén] ➔ [Lu hoàn thiện]
Bước 2: Kỹ thuật rải & Khống chế nhiệt độ lu lèn
Máy rải di chuyển liên tục với tốc độ ổn định. Tốc độ rải từ 2 đến 3 mét trên phút.
Nhiệt độ hỗn hợp tại thảm rải đạt từ 140 đến 150 độ C. Ngay lập tức cho lu sơ bộ vào làm việc. Lu bánh thép di chuyển tiến lùi chậm rãi. Tuyệt đổi không quay đầu xe lu trên thảm nhựa mới rải.
Bước 3: Lu lèn hoàn thiện & Kiểm tra độ chặt K
Chuyển sang lu bánh lốp khi nhiệt độ đạt 120 độ C. Tải trọng lu bánh lốp tăng dần. Bánh xe lốp cao su tạo lực miết giúp lấp kín các khe hở nhỏ.
Cuối cùng, dùng lu bánh thép nhẵn ở nhiệt độ trên 90 độ C. Lượt lu này loại bỏ hoàn toàn vết hằn lốp. Công tác hoàn thành khi nhiệt độ thảm hạ dưới 70 độ C.
Trích dẫn tiêu chuẩn kỹ thuật thi công và nghiệm thu theo TCVN 8819:2011 từ Bộ Giao thông Vận tải.
Kinh nghiệm công trường: Lưu ý kỹ thuật & Xử lý sự cố
Thi công thực tế luôn phát sinh các sự cố ngoài dự kiến. Người quản lý cần bình tĩnh đưa ra giải pháp khắc phục.
HỘP GHI CHÚ BÀI HỌC CÔNG TRƯỜNG:
Sự cố: Bê tông nhựa dính chặt vào bánh lu lốp gây bong tróc bề mặt thảm nhựa.
Nguyên nhân: Lốp xe lu chưa đủ nhiệt độ hoặc dung dịch chống dính tưới không đều.
Cách xử lý nhanh: Pha dung dịch nước xà phòng nhẹ tưới liên tục lên lốp xe. Cho lu di chuyển dạo đầu trên thảm cũ để lốp nóng đều. Tuyệt đối không dùng dầu hỏa tưới lên lốp lu vì sẽ làm hỏng liên kết nhựa đường.
Ngoài ra, kỹ sư cần chú ý độ dốc ngang của đường. Xe lu phải di chuyển từ mép thấp tiến dần vào dải giữa. Thao tác này giúp nhựa không bị dồn về mép thấp.
Tiêu chuẩn nghiệm thu & Đánh giá chất lượng công trình
Sau khi mặt đường nguội hẳn, tiến hành nghiệm thu theo quy định.
Tiêu chuẩn kiểm tra bề mặt & Sai số cho phép
Sử dụng thước 3 mét để đo độ bằng phẳng. Khe hở dưới thước không được vượt quá 5 mm.
Chiều dày thảm nhựa sau khi lu lèn không lệch quá 5% so với thiết kế. Độ nhám bề mặt đáp ứng yêu cầu an toàn giao thông.
Hồ sơ nghiệm thu & Bàn giao công trình
Khoan mẫu trụ tại hiện trường để kiểm tra độ chặt K. Mẫu khoan được đưa về phòng thí nghiệm hợp chuẩn.
Hồ sơ nghiệm thu bao gồm nhật ký thi công. Nhật ký ghi rõ nhật ký nhiệt độ, sơ đồ lu lèn và biên bản lấy mẫu.
Các câu hỏi thường gặp (FAQ)
Tại sao không được quay đầu xe lu trên thảm bê tông nhựa mới rải?
Quay đầu xe lu làm xé rách bề mặt bê tông nhựa chưa ổn định. Hành động này tạo ra vết lõm sâu rất khó khắc phục. Xe lu phải chạy thẳng hết hành trình mới được đổi hướng di chuyển ngoài vệt rải.
Nhiệt độ tối thiểu để kết thúc quy trình lu lèn là bao nhiêu?
Nhiệt độ kết thúc lu lèn hoàn thiện tối thiểu là 90 độ C. Nếu nhiệt độ xuống dưới 70 độ C, việc lu lèn không còn tác dụng làm chặt. Ngược lại, lu ở nhiệt độ thấp dễ gây giòn vỡ hạt đá.
Tốc độ lu lèn ảnh hưởng thế nào đến chất lượng mặt đường?
Chạy lu quá nhanh khiến lực đầm nén không truyền sâu. Bề mặt đường sẽ bị dồn xô dầm phẳng không đều. Tốc độ lu phải duy trì chậm và đều đặn theo từng giai đoạn kỹ thuật.
Lựa chọn lu bánh lốp hay lu bánh thép cho giai đoạn tái nén?
Lu bánh lốp là lựa chọn bắt buộc cho giai đoạn tái nén. Bánh lốp cao su có độ đàn hồi linh hoạt. Áp suất lốp nén chặt các khe rỗng giữa các hạt đá mà không làm vỡ hạt đá.
KẾT LUẬN & CALL TO ACTION
Áp dụng đúng quy trình lu lèn bê tông nhựa nóng đạt chuẩn giúp công trình đạt chất lượng tối ưu. Kỹ thuật đầm nén chính xác nâng cao độ bền và giảm chi phí bảo trì. Hãy đảm bảo kiểm soát chặt chẽ nhiệt độ và thiết bị trong suốt quá trình thi công.
Công ty TNHH Tư vấn & Xây dựng Phước An TVT sẵn sàng đồng hành cùng quý khách hàng. Chúng tôi cung cấp giải pháp thi công hạ tầng giao thông uy tín và chất lượng.
-
Hotline / Zalo tư vấn & đặt hàng: 093.168.66.22 hoặc 0988.783.831
-
Địa chỉ kho hàng & Văn phòng:
-
Kho 1: Nam Viêm, TP. Phúc Yên, Tỉnh Vĩnh Phúc
-
Kho 2: Tam Đồng, Huyện Mê Linh, TP. Hà Nội
-
Kho 3: Gia Sàng, TP. Thái Nguyên, Tỉnh Thái Nguyên
-
-
Website: Xaydungphuocan.com
-
Email: PhuocAnTVT@gmail.com
-
Page Facebook: Xây dựng Phước An
